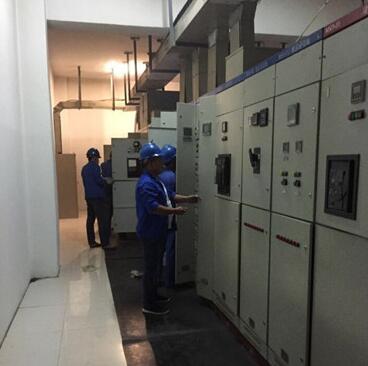

電力工程安裝中電氣配電裝置安裝
發布時間:2019-11-07 18:12:59
1)、基礎型鋼的安裝
①安裝時其水平度每米偏差不應大子1mm,全長不應大于5mm。當達不到要求時應在基礎型鋼底下墊鋼墊片進行校正。
②基礎型鋼應與接地干線可靠連接,成排柜安裝時基礎型鋼應不少于兩處與接地干線連接。
2)、成套柜安裝一般要求
成套柜與基礎型鋼之間的接地保護應緊密、可靠,連接導線應為黃綠雙色導線,截面不得小于4mm2。接地線應直接與PE排連接,當與柜內接地螺栓連接時,最多不能超過兩根,當超過兩根時,應加裝PE排(可用鍍鋅扁鋼或銅排制成)。柜與基礎型鋼應做到一柜一接地(成排柜中已有PE排全部連通的除外)。不得在柜與基礎型鋼的固定螺栓上連接PE線。裝有電器的可開啟的門,應用軟導線與PE排可靠連接。
3)、柜內接線
①電源線相位排列和導線分色應正確,電源線排列、綁扎應整齊,并有適當余量。
②控制線接線應正確,排列應整齊、清晰、美觀,導線綁扎間距應一致,在端子上的接線宜為一根,最多不能超過兩根。接線端子編號清晰不褪色,端子排上導線接線不受到機械應力。
③柜內控制線應留有備用線,備用線的長度宜為柜長度和寬度之和。柜內導線不應有接頭。柜內電纜頭應綁扎固定牢固、排列整齊,標志牌齊全。
2、電力工程安裝中電機的接線、試運轉
電機試運轉應在空載狀態下進行,時間為2h,并應做如下檢查和記錄:
(1)電機的旋轉方向符合要求,聲音正常。
(2)電機的溫度不應有過熱現象?;瑒?dòng)軸承溫度不超過80°C,滾動軸承溫度不超95°C。
(3)換向器、集電環及電刷的工作情況正常。
(4)記錄電機空載時電流、電壓。
3、電力工程安裝中低壓母線槽安裝
每節母線槽外殼必須有連接可靠的接地保護措施。設置接地保護螺釘,用16mm2銅編織線跨接接地。母線槽穿過樓層后應按設計要求用防火隔板或防火材料封堵。
登陸lelisz.com查詢更多相關信息
相關資訊:
