電力工程設備中高低壓配電柜的設備
發布時間:2019-11-07 18:13:15
基礎查驗→安裝開箱查驗→安裝二次轉移→變壓器就位→附件安裝及接線→告知試驗→試運前檢查→試運行→交工查驗
高低壓配電柜的安裝配電柜安裝進程:
安裝前,控制間內環境應具備條件,全部的內裝修施工已完畢,室內潔凈安全。
1.電力工程安裝中高低壓配電柜的安裝固定:
1.1配電柜運到現場后,組織開箱檢查,檢查有無變形、掉漆現象,表面部件是不是徹底,備品備件、說明書等有無殘缺,并做好開箱記載。
1.2依據施工圖的安置,按順序將開關柜放在基礎型鋼上。成列柜就位后,先找正兩端的柜,再在柜下至上三分之二高的方位繃上小線,逐臺找正,以柜面為規范。找正時選用0.5mm墊片進行調整,每處墊片最多不能超過三片。
1.3就位找正后,按柜固定螺孔規范進行固定,柜體與柜體、柜體與側擋板均用鍍鋅螺絲聯接。高、低壓開關柜與預留角鋼進行結實焊接,電纜夾層上空明露有些用斑紋鋼板滿鋪,柜前、柜后均用1200mm×10mm(寬×厚、絕緣滿鋪。
1.4開關柜其相鄰兩柜頂部水平度差錯不大于2mm,全部柜頂部水平差錯不大于5mm,其相鄰兩柜邊不平度不大于1mm,全部柜面不平度不大于5mm,柜間接縫不大于2mm。
1.5電力工程安裝中高低壓配電柜的安裝定位后,對內部緊固件再次緊固及檢查,尤其是導體聯接端頭處。柜內接線完畢,用吸塵器鏟除柜內雜物,堅持安裝內外清洗,準確標識安裝位號、回路號。

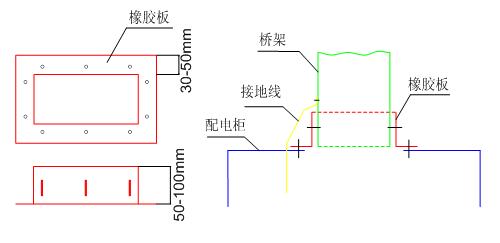

配電柜安裝完畢后,安裝柜上方的的橋架。配電柜進出電纜開孔方位由供貨方按規范預留。電纜敷設完畢后封閉。橋架與柜內接地母排用專用接地線可靠接地。橋架與配電箱(柜、聯接處選用橡膠板聯接,以保護導線和電纜,橋架與配電柜聯接見圖。
2.二次回路接線:
配電柜在出廠前應完畢柜內二次回路接線及有關檢查試驗。配電柜安裝到現場后,要在甲方現場工程師和監理的監督指導下及時組織查驗,有關技能文件要徹底,配電柜包裝及密封出色,各元件徹底無缺,接線可靠。配電柜安裝固定后,要逐臺對配電柜的二次接線回路進行絕緣檢驗,檢驗運用500V等級絕緣檢驗表面,檢驗效果懇求大于1MΩ。
全部二次回路控制線或電纜均選用多股軟銅線,接線端子選用規范適宜的接線端子在燙錫后運用專用壓接鉗壓接,燙錫時應選用中性焊劑。
3.告知試驗
電力工程安裝中高低壓配電柜的告知試驗詳見后述調試和送電有些。
4.其它懇求
4.1抽屜式開關柜安裝還要契合下列懇求:
a、抽屜推拉活絡簡潔,無卡阻、磕碰現象;
b、動觸頭與靜觸頭的中心線一起,觸頭接觸緊密;
c、抽屜的機械聯鎖或電氣聯鎖安裝動作準確可靠,保證斷路器分閘后,隔絕觸頭才華分隔;
d、抽屜與柜體間的接地觸頭接觸緊密;當抽屜推入時,抽屜的接地觸頭比主觸頭先接觸,拉出時程序相反。
4.2配電柜二次回路絕緣檢查前,細心核對計劃圖紙,柜內的易損元件應事前拆開。
4.3配電柜的安裝進程中應保證漆層無缺,無損傷,柜內照明徹底。
4.3變電室內安裝外殼均需出色接地。
